Avance de Obra



El 9 de febrero de 2018, suscribimos el acta de inicio de la Fase de Construcción, la cual tendrá una duración de tres años para el mejoramiento del corredor vial existente y la construcción de una variante en El Carmen de Bolívar.

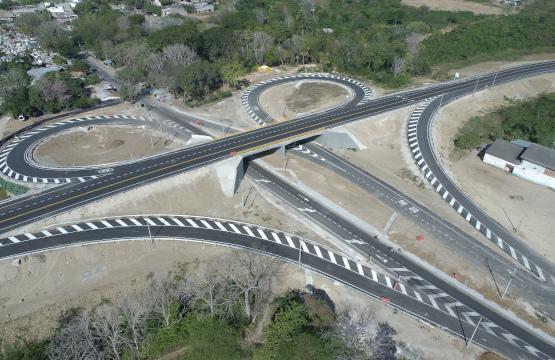

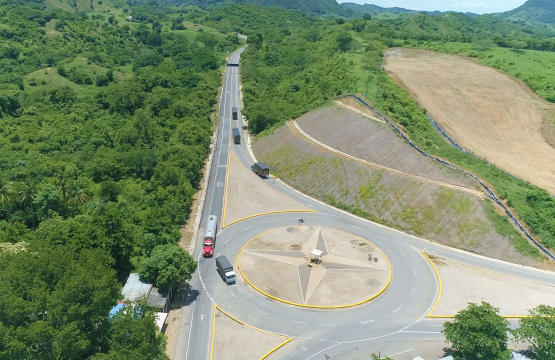

Las obras, avanzan a buen ritmo y se adelantan en las tres Unidades Funcionales del corredor. Actualmente se registra un avance general del 80%

Actividades de obra
Actividad Descripción Ubicación
Actividad
Drenaje Transversal
Descripción
Se realiza la ampliación y construcción de los sistemas de drenaje que atraviesan la vía, entre ellos alcantarillas, box culverts y pontones
Ubicación
UF 1
Actividad
Drenaje Longitudinal
Descripción
Conduce el agua de manera paralela a la vía, para esto se mejoran y construyen cunetas y zanjas de coronación
Ubicación
UF 1 – UF 2
Actividad

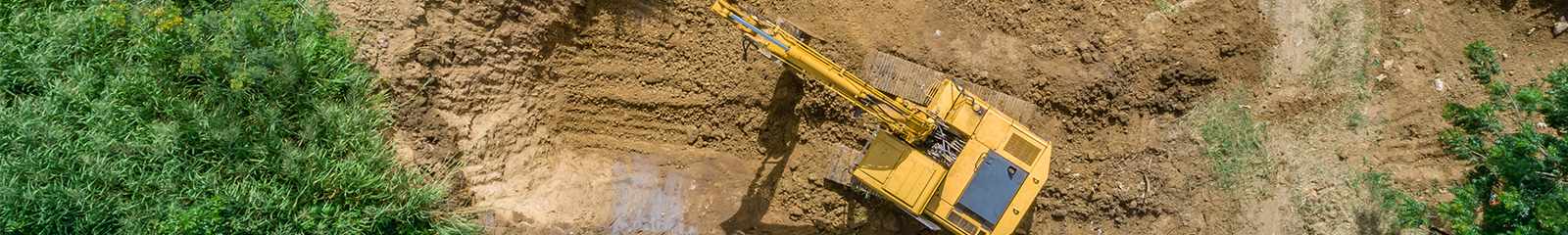

Movimiento de tierras
Descripción
Con el fin de nivelar el terreno para la ampliación y mejoramiento del corredor existente y rectificar curvas horizontales y verticales, se realizan actividades de excavación, cajeo y lleno de terraplén.
Ubicación
UF 1 – UF 2
Actividad
Repotenciación de puentes
Descripción
Se refuerzan las estructuras de los puentes vehiculares existentes.
Ubicación
UF 1 – UF 2
Actividad
Muros de contención
Descripción
Se realiza la construcción de muros de contención con el fin de contener el terraplén de la ampliación de la vía
Ubicación
UF 2
Actividad
Losas de pavimento
Descripción
Para la ampliación de la vía en los pasos urbanos, se realiza la construcción de placas en concreto rígido.
Ubicación
UF 1 – UF 2
Actividad
Fresado
Descripción
Se realiza fresado total o parcial de las capas asfálticas existentes.
Ubicación
UF 1 – UF 2
Actividad
Capa asfáltica
Descripción
Se realiza la instalación de capa asfáltica intermedia y de rodadura.
Ubicación
UF 1 – UF 2
Actividad
ITS
Descripción
Se realiza la cimentación e instalación de los Sistemas Inteligentes de Transporte (ITS) entre ellos, postes SOS, páneles LED de mensajería variable y gálibos.
Ubicación
UF 2 - UF 3
Actividad
Peajes
Descripción
Se realizan actividades de mejoramiento en los peajes de Calamar y El Carmen de Bolívar y la instalación del Sistema de Cuarta Generación
Ubicación
UF 1 – UF 3
Actividad
Edificaciones de apoyo
Descripción
Se realiza la construcción de dos áreas de servicio, dos zonas de pesaje y el Centro de Control de Operaciones en San Jacinto y Calamar.
Ubicación
UF 2 – UF 3
Actividad
Puentes peatonales
Descripción
Se construyen diez puentes peatonales en los pasos urbanos
Ubicación
UF 1 – UF 2
Actividad
Estabilización de taludes
Descripción
Con el fin de controlar la erosión se realiza hidrosiembra y revegetalización en los taludes.
Ubicación
UF 1 – UF 2 – UF 3
Actividad
Señalización
Descripción
Se realiza instalación de señalización vertical, demarcación horizontal y balizamiento.
Ubicación
UF 2 - UF 3
Actividad
Tala de árboles
Descripción
Se realiza la tala de los árboles ubicados donde se realizarán las intervenciones.
Ubicación
UF 1
